某公司承接一项城镇主干道新建工程,全长1.8km 其中K3+120~K3+850 为填方路基。其余为挖方路基。路基填方高度最高为7.5m,地面以下约有3m 厚的饱和黏性土。施工单位采取一定的措施处理地基,采用水平分层填筑路基。填土路基横断面示意图如图1-1 所示。

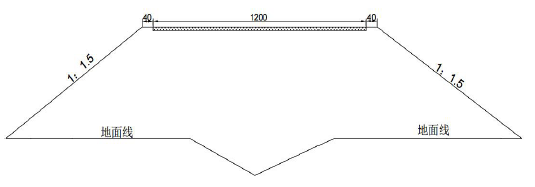

图1-1:路基横断面示意图(本图单位以cm 计)
施工过程中发生如下事件:
事件一:路基正式施工之前,施工单位对于原有土质进行了相关试验。
事件二:施工单位对饱和黏性土进行强夯处理,编写了具体的施工方案,提交监理单位审核,遭到了拒绝,认为采用的处理措施不符合设计要求,责令改正。
事件三:碾压前检查铺筑土层的厚度与含水量,合格后即可碾压,碾压采取先轻后重的原则,所选用的压路机型号符合设计要求。第一层碾压完成以后,通过环刀法检测路基压实度,最终通过试验数据得出,路基边缘压实度不足。
问题:
1.计算挖土路基的长度。
2.事件一路基正式施工前,施工单位应对路基土做哪些试验?
3.事件二中饱和黏性土应采取哪些处理措施?
4.根据背景资料分析,路基边缘压实度不足的主要原因,并说明理由。
5.顶层填土路基压实度检测,需要试验人员取多少个点(写出详细的计算过程,路基超宽填筑忽略不计)。
1.计算挖土路基的长度。
某公司承接一项城镇主干道新建工程,全长1.8km 其中K3+120~K3+850 为填方路基。
1.(1)填土路基的长度:3850m-3120m=730m;
(2)挖土路基的长度:1800m-730m=1070m。
2.事件一路基正式施工前,施工单位应对路基土做哪些试验?
事件一:路基正式施工之前,施工单位对于原有土质进行了相关试验。
2.天然含水量、液限、塑限、标准击实、CBR 试验。
3.事件二中饱和黏性土应采取哪些处理措施?
事件二:施工单位对饱和黏性土进行强夯处理,编写了具体的施工方案,提交监理单位审核,遭到了拒绝,认为采用的处理措施不符合设计要求,责令改正。
3.可以采用置换、排水固结法
4.根据背景资料分析,路基边缘压实度不足的主要原因,并说明理由。
事件三:碾压前检查铺筑土层的厚度与含水量,合格后即可碾压,碾压采取先轻后重的原则,所选用的压路机型号符合设计要求。第一层碾压完成以后,通过环刀法检测路基压实度,最终通过试验数据得出,路基边缘压实度不足。
4.原因:路基加宽不足、路基边缘漏压;
理由:从图中可以看出,路基每侧加宽填筑40cm,不满足每侧加宽填筑50cm 的设计要求,加宽不足,无法保证压实机具碾压到边。
5.顶层填土路基压实度检测,需要试验人员取多少个点(写出详细的计算过程,路基超宽填筑忽略不计)。
5.(1)每层需要试验人员取27 个点。
(2)填土路基的面积:12×730=8760 ㎡;

设计规范要求每1000 ㎡取3 个点,为了保证实验数据的准确,填土面积为8760 ㎡,按照9000 ㎡计算,故应取27 个点。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
