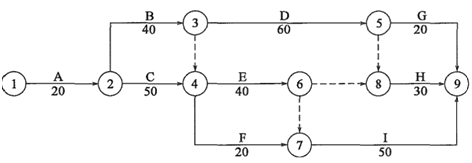

某公路工程项目,发包人通过公开招标选定了承包人。并依据招标文件和投标文件,与承包人签订了施工合同。合同中规定合同工期160天,承包人编制的初始网络进度计划,如图所示。

由于施工工艺要求,该计划中B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工,不能同时平行进行。
开工前,承包人需提交实施性施工组织设计文件,供监理工程师批准后才可组织施工。在施工过程中发生如下事件:
事件1:施工过程中,在B工作施工中遇到地下有大量文物使整个工程停工15天。
事件2:F工作施工过程中,由于施工机械出现故障,F工作停工20天。
事件3:施工过程中,发包人对H工作进行了设计变更,使工作增加了工程量,作业时间延长了20天。
【问题】
1.对承包人的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。
2.调整后的网络进度计划总工期为多少天?关键工作有哪些?
3.承包人编制实施性施工组织设计文件应包括哪些内容?
4.针对施工过程中发生的3个事件,承包人提出了55天的工期索赔申请,对承包人提出的索赔要求如何处理?请逐条回答。
1.
2.(1)总工期仍为160天。
(2)关键工作有A、C、E、I
3.(1)编制说明;(2)编制依据;(3)工程概况;(4)施工总体部署;(5)主要分部分项工程的施工方案;(6)施工进度计划;(7)资源供需计划;(8)施工平面布置;(9)季节性施工保证措施;(10)质量、安全、职业健康、环境保护、文明施工等方面的保证措施。
4.(1)针对事件1,施工中发现文物,其风险由发包人承担,应予以补偿工期,但工作有10天的总时差,应予以补偿工期5天。
(2)针对事件2,施工中由于施工机械出现故障导致的停工,属于承包人的责任,不能予以工期补偿。
(3)针对事件3,由于发包人对工程变更,导致工程量增加,延长了工期,属于发包人应承担的责任,应予以补偿工期,但工作有10天的总时差,应予以补偿工期10天。
