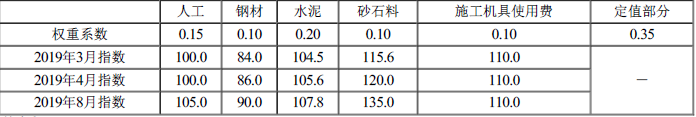

某市政工程投标截止日期为2019年4月20日,确定中标人后,工程于2019年6月1日开工。施工合同约定,工程价款结算时人工、钢材、水泥、砂石料及施工机具使用费采用价格指数法调差,各项权重系数及价格指数见下表。2019年8月,承包人当月完成清单子目价款2000万元,当月按已标价工程量清单价格确认的变更金额为200万元,则本工程2019年8月的价格调整金额为( )万元。
知识点:合同价款调整。价格调整金额=2200×(0.35+0.15×105/100+0.10×90/84+0.20×107.8/104.5+0.10×135/115.6+0.10×110/110-1)=83.03(万元)。
根据《建设工程质量管理条例》,设计文件应符合国家规定的设计深度要求并注明工程( )。
某工程工作逻辑关系如下表,C工作的紧后工作有( )。
某工程有甲、乙、丙、丁四个实施方案可供选择。四个方案的投资额依次是 60 万元、80 万元、100万元、120 万元。年运行成本依次是 16 万元、13 万元、10 万元和 6 万元,各方案应用环境相同。设基准投资率为 10%,则采用折算费用法选择的最优方案为( )。
根据《标准施工招标文件》,下列事件中,承包人向发包人既可索赔工期又可索赔费用的有( )。
根据《建设工程工程量清单计价规范》,关于项目特征的说法,正确的有( )。
在合同价款调整中,不能预见、不可避免、不能克服的客观情况是指( )。
根据《建设工程质量管理条例》,在正常使用条件下,关于建设工程最低保修期限的说法,正确的有( )。
工程竣工验收时,应当具备的条件有( )。
某建设项目前两年每年年末投资400 万元,从第3 年开始,每年年末等额回收260 万元,项目计算期为10 年。设基准收益率(ic)为10%,则该项目的财务净现值为()万元。
建设项目经济评价中,费用效果分析基本指标是()。
