某工程项目的进度计划如下列单代号网络计划所示,时间单位为周。
根据题意,回答下列问题:采用网络计划编制该项目进度计划的优点主要为()
除选项B、C、D外,网络计划与甘特横道计划相比,还具有如下优点:①能通过时间参数的计算,确定工程中非关键工作具有的机动时间,便于挖潜力、保重点;②能从若干可行方案中,比较、优选出最佳方案,还可以合理地进行资源优化配置,达到降低成本的目的。

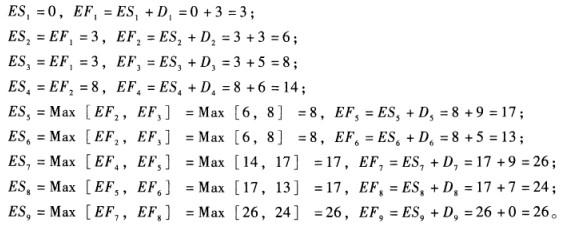

计算最早开始时间和最早完成时间:
所以,该工程项目最早可以在26周完成。

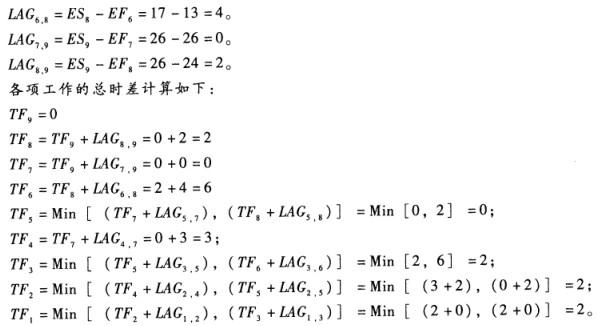

相邻两项工作之间的时间间隔计算如下:
在单代号网络计划中,工作总时差最小的工作是关键工作。
由上可知,工作D的总时差为3,自由时差FF2也等于3。即使D工作的实际进度比计划进度拖后3天,但其总时差和自由时差均为3天,故E工作对总工期和紧后工作均无影响。
