(2015年真题)某施工单位承接两座单洞分离式隧道施工任务,左线起讫桩号为 ZK10+308、ZK10+788,右线起讫桩号为 YK10+264、YK10+776。两隧道均为瓦斯隧道,且围岩富含有害矿物质。根据设计要求,隧道洞内路面采用水凝混凝土刚性路面,路面结构自上而下分别为:24cm 厚 C25 水泥混凝土上面层、20cm 厚 C20 水泥混凝土基层、10cm厚 C15水泥混凝土调平层,水泥混凝土路面施工工艺流程如图 2 所示。
施工单位在隧道施工时配备的部分劳动力和相应工伤保险缴纳的情况如表 2 所示:

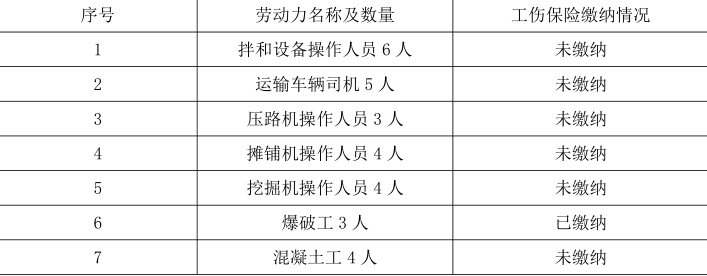

表 2 劳动力配备表(部分)
明洞段混凝土面层摊铺后,因表面没有及时覆盖,且天气炎热,表面游离水分蒸发过快,体积急剧收缩,导致出现不规则网状裂缝。
隧道施工中施工单位按照国家的劳动保护法规,积极改善隧道施工条件,制订了切实可行的防噪声、通风等措施,以保证作业人员身体健康。
【问题】
1.按长度划分,左、右线隧道属于什么隧道?说明理由。
2.如果针对路面面层施工,指出表中劳动力配置哪些是不需要的(以编号表示即可)?按相关法规要求,表中只为危险性较大的爆破工缴纳工伤保险费的做法是否正确?说明理由。
3.写出工艺流程图中工序 A、B、C 的名称。
4.明洞段路面面层摊铺后出现的裂缝通常称为哪种裂缝?
5.除背景中所列措施外,施工单位还应制定哪些劳动保护措施?
1.(1)左隧道长度:788-308=480(m),为短隧道。右隧道长度:776-264=512(m),为中隧道。
(2)理由:隧道按长度划分,短隧道:(L≤500m) 中隧道:(500<L≤1000m)
2.(1)③⑥。
(2)不正确。理由:根据《建筑法》规定,施工企业应为职工缴纳工伤保险,鼓励企业缴纳意外伤害保险。
3.A 摊铺混凝土,B 清边整缝,C 开放交通。
4.龟裂。
5.施工单位还应制定防尘、照明、排水及防火、防瓦斯等劳动保护措施。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
