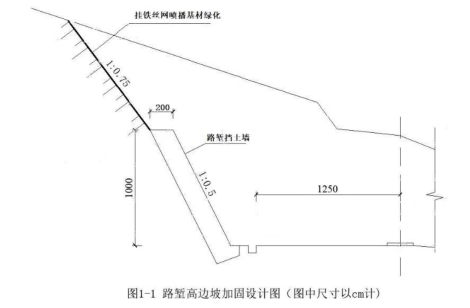

(2021年第1批真题)某施工单位承建了一级公路路基工程,路基宽度 25m,其中 K2+100~K2+500 路堑,K6+200~K6+900为斜坡高路堤。施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖高填路段施工中,每开挖、填筑一个边坡平台或 3~5m,复测横断面。K2+100~K2+500 段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固设计如图 1-1所示。挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行,作业高度超过 1.8m 时,设置脚手架;挡土墙高度超过 2m 时,按高处作业要求进行安全防护。

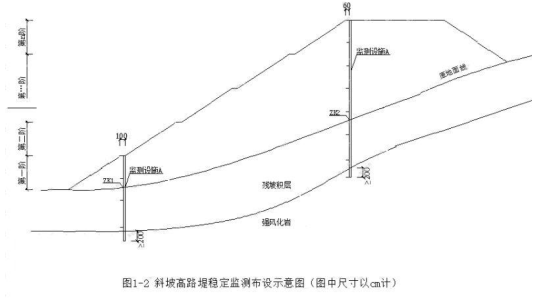

K6+200~K6+900 段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在 90%以上。斜坡高路堤段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑 2m 进行冲击补压一次。为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图 1-2中所示位置布设,纵向按每 200m间距布置一处,并优先安排斜坡高路堤施工,预留了 5 个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。
【问题】
1.写出图 1-2 中监测设施 A 的名称,还可设置哪些沉降位移监测设施?
2.对深挖高填路段,每开挖、填筑一个边坡平台或 3~5m,还应复测什么项目?
3.写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包括哪些构造物?
4.按照挡土墙墙背形式划分, K2+100~K2+500 段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。
5.试分析 K6+200~K6+900 斜坡高路堤段,由施工引起的沉降稍大病害的 4 个可能原因。
1.(1)设施 A:沉降观测桩;
(2)沉降观测点和沉降观测板。
2.中线。
3.(1)①④③②⑤;
(2)附属工程包括:伸缩缝、沉降缝。
4.(1)仰斜式挡土墙。
(2)改正:作业高度超过 1.2m 时,应设置脚手架。
5.(1)路基填料粒径不符合规定。
(2)每层填筑厚度过大。
(3)压实机械不符合要求、压实遍数不够、压实不均。
(4)路堤固结沉降。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
