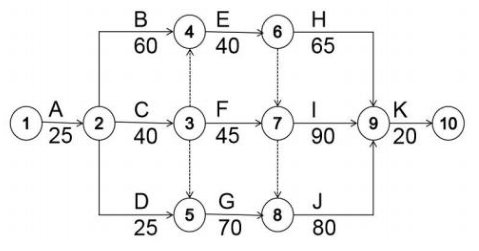

(2021年第1批真题)某施工单位承建了一段山区三级公路路基工程,路段长 5.27km,路基宽 8.50m,双向两车道,路线地形起伏较大,填挖基本平衡,填石路堤填料主要以弱风化石灰岩为主,开工前,施工单位编制了实施性施工组织设计,并经监理工程师审批同意,其施工进度双代号网络计划如图 1 所示。
施工中发生如下事件:
事件一:填石路堤正式施工前,施工单位按照施工方案进行填石路堤试验路段的施工,通过试验确定了施工过程工艺控制方法、质量控制标准以及压实工艺参数,其压实工艺参数包括压实机械规格、压实功率等。
事件二:实施性施工组织设计中,填石路堤施工技术和质量控制要求部分内容如下:
(1)路基原地基处理后压实度应不小于 85%;
(2)硬质石料填筑路堤时,应同步进行边坡码砌;
(3)路基填料粒径应不大于 500mm,并不超过层厚的 1/3;
(4)施工过程中,每填高 6m,需检测路基中线和宽度。
事件三:填石路堤分层填筑的主要工艺有:①分层填筑;②振动碾压;③路基成型;④施工准备;⑤摊铺平整;⑥填料装运;⑦路基整修;⑧检测签认。施工过程中,施工单位严格按照已审批的实施性施工组织设计进行填石路堤压实质量的检测和控制。
【问题】
1.确定双代号网络计划的关键线路。
2.事件一中,补充试验路段还应确定的压实工艺参数。
3.逐条判断事件二中的要求是否正确,若不正确写出正确要求。
4.写出事件三中正确的工艺顺序(写出序号即可,如⑤①③...)。
5.事件三中,填石路堤压实质量控制应采用哪两项指标?
1.关键线路:①→②→④→⑥→⑦→⑨→⑩和①→②→③→⑤→⑧→⑨→⑩(或 A→B→E→I→K 和 A→C→G→J→K)。
2.机械组合、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围。
3. (1)正确。
(2)正确。
(3)不正确。正确做法:路堤填料粒径应不大于 500mm,并宜不超过层厚的 2/3。路床底面以下 400mm范围内,填料最大粒径不得大于 150mm,其中小于 5mm 的细料含量应不小于 30%。
(4)不正确。正确做法:施工过程中,每填高 3m 宜检测路基中线和宽度。
4.工艺顺序:④⑥①⑤②⑧③⑦。
5.压实沉降差、孔隙率。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
