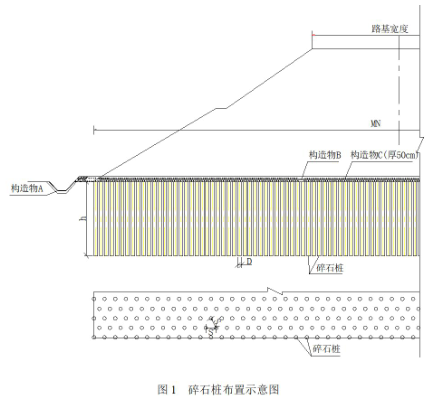

(2020年真题)施工单位承建了某二级公路路基工程,路基宽度 10m,其中 K1+600~K1+900 为软土地基,该路段原地面平坦,路基为填方路堤,设计采用碎石桩处理软基,碎石桩桩径 D 为 0.5m,桩中心间距 S 为 1.3m,正三角形布置,桩长 h为 6m,桩内填充碎石填料,填料最大粒径 50mm,含泥量不大于 5%,碎石桩布置如图1 所示。
施工单位专业工程师编制了软基路堤填筑施工方案,项目技术部门对施工方案进行了审核,项目经理审批后用于指导施工。
碎石桩采用振动沉管法施工,针对碎石桩施工,施工单位在施工前进行了成桩挤密试验。施工过程中,先开挖纵横排水沟,将农田排水疏干,并清除表层淤泥质土,清基后先铺设 0.25m厚的级配碎石并压实,然后进行碎石桩施工,打完碎石桩后铺设土工格栅,再铺设级配碎石垫层。首排碎石桩里程桩号为 K1+600,最后一排里程桩号不超过 K1+900,基底处理宽度 MN为 52m,桩位布置不超过此范围。其成桩工艺为:
①桩管垂直就位,闭合桩靴;
②将桩管沉入地基土中达到设计深度;
③按设计规定的混合料数量向桩管内投入碎石料;
④边振动边拔管,拔管高度 100cm;
⑤边振动边向下压管(沉管),下压高度 30cm;
⑥继续振动 10~20s,停拔时间长短按照规定要求;
⑦重复步骤③~⑥,直至桩管拔出地面。
路堤填筑过程中,为保证软土地基路堤稳定性,路堤施工期内施工单位连续观测了路堤的沉降等,其填筑速率按路堤中心线地面沉降速率每昼夜不大于 10~15mm 控制。路堤完工且在沉降稳定后,进行路面及边坡防护等施工。
【问题】
1.写出图 1 中构造物 A、B、C 的名称。
2.计算该路段碎石桩总根数。(计算过程结果保留小数点后 3 位,最后结果取整)
3.改正施工方案审批流程中的错误。针对碎石桩施工,施工单位在施工前还应进行何种试验?
4.写出背景资料中振动沉管法的成桩工艺方法名称。振动沉管法的成桩工艺还有哪两种方法?
5.为保证软土地基路堤稳定性,路堤填筑时还应采用什么控制标准?
1.A 排水沟、B 土工格栅、C 级配碎石垫层。
2.52/1.3=40,所以横向第一排桩的根数为 41,根据示意图所示,横向第二排的根数为 40,依次类推,横向奇数排 41 根桩,横向偶数排 40 根桩,纵向排与排之间的间隔是 300/(1.3×sin60°)≈266.469,所以应该是 267 排,所以 41×134+40×133=10814(根)。
3.(1)改正:项目总工程师审批后用于指导施工。
(2)成桩工艺试验。
摘自于:复合地基技术规范 GB/T50783-2012
4.(1)重复压管成桩法。
(2)一次拔管成桩法、逐步拔管成桩法。
5.坡脚水平位移速率每昼夜不大于 5mm 控制路堤稳定性。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
