(2017年真题)某二级公路工程施工合同段,包含两段路基(K6+000~K6+460、K6+920~K8+325)和一座隧道(K6+000~K6+980),两端路基中既有挖方也有填方。隧道上硬土厚约 20m,围岩级别为 IV、V 级,其中,IV 级围岩主要由较坚硬岩组成,V 级围岩主要由第四系稍湿碎石土组成,该隧道为大断面隧道。
施工单位采用挖掘机开挖路基挖方段土方,开挖时采用横挖法自上而下分台阶进行,直接挖至设计边坡线,并避免超欠挖。开挖时每层台阶高度控制在 3~4m 以内,并在台阶面设置 2%纵横坡以避免雨季积水。

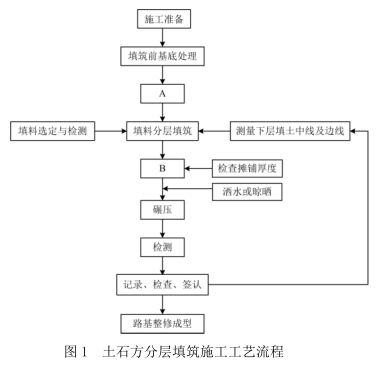

根据施工组织设计要求,部分路基填筑利用隧道洞渣作为路基填料,一般路段采用分层填筑方法施工,土石方分层填筑工艺流程如图 1 所示。
隧道进口端路堤,土石料填筑(其中粒径大于 40mm 的石料超过 80%),采用水平分层填筑方法施工,每一层厚控制在 400mm,路堤与路床的填料粒径控制不超过层厚,不均匀系数控制在 15~20之间。隧道出口端路堤,由于地势低洼,土石料填筑(其中粒径大于 40mm的石料占 55%),采用倾填方法施工。
隧道施工采用新奥法,根据施工进度计划,并结合地质情况及运输条件,施工单位对该合同段的隧道配置挖掘机、自卸式汽车、风动凿岩机、装载机、凿岩台车、模板衬砌台车、钻孔机、混凝土喷射机、注浆机等施工机械。
【问题】
1.指出路基土方开挖的错误做法,并说明理由。
2.写出图 1 中 A 和 B 的名称。
3.指出隧道进口端与出口端路堤填筑中的错误做法并改正。
4.路基填筑前,“摊铺厚度”指标应通过什么方法确定?图 1 中,“洒水或晾晒”的目的是什么?
5.在施工单位对该合同段配置的隧道施工机械中,指出可用于锚杆施工的机械。
1.(1)错误做法一:采用横挖法进行开挖。
理由:横挖法适用于短路堑,该二级公路两段路基开挖长度比较长。
(2)错误做法二:直接挖至设计边坡线。
理由:路基土方开挖至边坡线前应预留一定厚度,预留的厚度应保证刷坡过程中设计边坡线外的土层不受扰动。
2.A 基底检测,B 推土机摊平
3.(1)错误做法一:进口端路堤与路床的填料粒径控制不超过层厚。
改正:进口端路堤土石料填筑(其中粒径大于 40mm的石料超过 80%)为填石路堤,填石路堤填料粒径应不大于 500mm,并不宜超过层厚的 2/3,路床底面以下 400mm 范围内,填料粒径应小于 150mm,路床填料粒径应小于 100mm。
(2)错误做法二:出口端采用倾填的方法填筑。
改正:出口端路堤土石料填筑(其中粒径大于 40mm 的石料占 55%)为土石路堤,土石路堤不得以倾填的方法填筑,应采用分层填筑、分层压实。
4.(1)试验法。
(2)洒水或晾晒是保证回填土料的含水率控制在最佳含水率±2%的范围内。
5.风动凿岩机、凿岩台车、钻孔机、注浆机。
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。
(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。
(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。
