某堤防加固工程,建设单位与施工单位签订了施工承包合同,合同约定:

(1)工程9月1日开工,工期4个月;

(2)开工前,建设单位向施工单位支付的工程预付款按合同价的10%计,并按月在工程进度款中平均扣回;

(3)保留金按5%的比例在月工程进度款中预留;

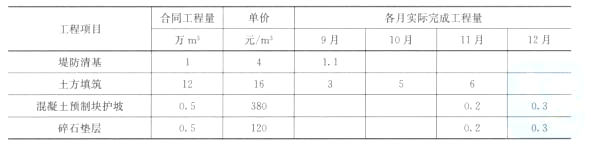

(4)当实际完成工程量超过合同工程量的15%时,对超过15%以外部分进行调价,调价系数0.9。工程内容、合同工程量、单价及各月实际完成工程量见下表。

二建水利水电实务,章节练习,基础复习,真题章节

施工过程中发生如下事件:

事件1:9月8日,在进行某段堤防清基过程中发现白蚁,施工单位按程序进行了上报。经相关单位研究确定采用灌浆处理方案,增加费用10万元。因不具备灌浆施工能力,施工单位自行确定了分包单位,但未与分包单位签订分包合同。

事件2:10月10日,因料场实际可开采深度小于设计开采深度,需开辟新的料场以满足施工需要,增加费用1万元。事件3:12月10日,护坡施工中,监理工程师检查发现碎石垫层厚度局部不足,造成返工,损失费用0.5万元。

问题:

1.计算合同价和工程预付款(有小数点的,保留两位小数)。

2.计算11月份的工程进度款、保留金预留和实际付款金额(有小数点的,保留两位小数)。

3.事件1中,除建设单位、监理单位、施工单位之外,“相关单位”还应包括哪些?对于分包工作,指出施工单位的不妥之处,简要说明正确做法。

4.指出上述哪些事件中,施工单位可以获得费用补偿。

答案:
本题解析:

1.合同价1×4+16×12+380×0.5+120×0.5=446万元。

工程预付款446×10%=44.60万元。

2.11月工程进度款:5.8×16×0.2×16×0.9×380×0.2×120×0.2=195.68万元。

保留金:195.68×5%=9.78万元。

预付款扣回:44.6÷4=11.15万元。

实际付款:195.68-9.78-11.15=174.75万元。

3.“相关单位”还应包括设计单位和白蚁防治研究所。

施工单位自行确定分包单位不妥;未与分包单位签订合同不要;

正确做法是:施工单位提出分包申请经监理机构审核,业主同意,签订分包合同。

4.事件1、事件2中,可以获得费用补偿。

1.合同价和预付款是合同支付中常用的概念。

本小题案例表中列出了合同工程量和单价,合同价即为对应乘积的和。预付款为合同价的10%,直接计算即可。

[解答分析]这是一道水利工程合同管理计量与支付方面的题,考核考生对签约合同价、工程预付款概念和计算。

2.工程进度款为当月实际完成工程量与工程单价的乘积和。值得注意的是,按照合同要求,“当实际完成工程量超过合同工程量的15%时,对超过15%以外部分进行调价,调价系数0.9”。土方填筑在11月份,累计完成工程量14万方,超过了合同工程量12万方的15%,超过部分的0.2万方需要调价计算。工程质量保证金从第一个付款周期在付给承包人的工程进度付款中(不包括预付款支付和扣回)扣留5%。工程预付款在本小题中按照4个月平均扣回,直接计算即可。

[解答分析]这是一道水利工程合同管理计量与支付方面的题,考核考生对工程进度款、工程预付款扣回、保留金预留的计算方法。

3.本小题涉及的变更属于设计变更范畴,首先应提交设计单位研究;应因现场发现白蚁,白蚁防治我国有专门的机构,即为各地的白蚁防治研究所。

为进一步加强水利工程建设管理,规范施工分包活动,确保工程质量和施工安全,水利部于1998年11月10日颁布了《水利工程建设项目施工分包管理暂行规定》(水建管[1998]481号)(以下简称“暂行规定”)。其中规定:

施工分包,是指施工企业将其所承包的水利工程中的部分工程发包给其他施工企业,或者将劳务作业发包给其他企业或组织完成的活动,但仍需履行并承担与项目法人所签合同确定的责任和义务。

水利工程施工分包按分包性质分为工程分包和劳务作业分包。其中,工程分包是指承包人将其所承包工程中的部分工程发包给具有与分包工程相应资质的其他施工企业完成的活动;劳务作业分包是指承包人将其承包工程中的劳务作业发包给其他企业或组织完成的活动。

工程分包应在施工承包合同中约定,或经项目法人书面认可。劳务作业分包由承包人与分包人通过劳务合同约定。

承包人和分包人应当依法签订分包合同,并履行合同约定的义务。分包合同必须遵循承包合同的各项原则,满足承包合同中技术、经济条款。承包人应在分包合同签订后7个工作日内,送发包人备案。

除项目法人依法指定分包外,承包人对其分包项目的实施以及分包人的行为向发包人负全部责任。承包人应对分包项目的工程进度、质量、安全、计量和验收等实施监督和管理。

[解答分析]本小题是涉及变更和分包的合同管理问题。

4.《水利水电工程标准施工招标文件》(2009年版)将发包人和承包人的义务和责任进行了合理划分。其中,承包人承担的一般义务和责任有:

完成各项承包工作。承包人应按合同约定以及监理人指示,实施、完成全部工程,并修补工程中的任何缺陷。除合同条款另有约定外,承包人应提供为完成合同工作所需的劳务、材料、施工设备、工程设备和其他物品,并按合同约定负责临时设施的设计、建造、运行、维护、管理和拆除。

对施工作业和施工方法的完备性负责。承包人应按合同约定的工作内容和施工进度要求,编制施工组织设计和施工措施计划,并对所有施工作业和施工方法的完备性和安全可靠性负责。

根据上述的规定,事件3的责任属于承包人,不可以索赔。而事件1、事件2均由于设计与实际不符导致,属于发包人责任,可以索赔。

[解答分析]本小题是水利工程施工合同管理方面的题,考核考生对发包人、承包人权利义务和索赔管理知识的掌握。

更新时间:2022-02-07 11:16
纠错

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

(2019年) 根据《建筑施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产管理规定》,属于项 目负责人安全生产职责的是( )。

  • A.建立项目安全生产管理体系
  • B.建立安全生产管理制度
  • C.监控分部分项工程
  • D.及时报告质量问题
查看答案
单选题

(2019年) 根据《生产安全事故应急预案管理办法》,关于应急预案评审的说法,正确的是( )。

  • A.建设单位应当对施工企业编制的应急预案进行评审
  • B.评审人员由经济、技术方面的专家组成
  • C.施工企业专职安全管理人员可作为评审人员
  • D.评审活动应当形成书面评审纪要
查看答案
单选题

(2019年) 负有安全生产监督管理职责的部门依法采取停止供电措施,除有危及生产安全的紧急情形外,应当提 前( )通知生产经营单位。

  • A.12 小时
  • B.36 小时
  • C.24 小时
  • D.48 小时
查看答案
