当前位置:首页 → 建筑工程 → 一级建造师 → 一建水利水电工程实务->某堤防除险加固工程,堤防级别为1级。该工程为地方项目,项目法
某堤防除险加固工程,堤防级别为1 级。该工程为地方项目,项目法人由某省某市水行政主管部门组建,质量监督机构为该市水利工程质量监督站。该项目中一段堤防工程为一新建施工合同段,全长2.0km,为黏性土料均质堤,由某施工单位承建。该合同签约合同价为1460 万元,主要工程内容、工程量及工程价款如表5-1 所示。
施工过程中发生如下事件:
事件一:施工单位根据现场具体情况,将土方填筑、混凝土护坡、堤顶道路草皮护坡工程施工分别划分为4 个、2 个、2 个、2 个作业组,具体情况如表
表5-2 堤防合同段作业划分
主体工程开工前,项目法人组织监理、设计、施工等单位对本合同段工程进行了项目划分。分部工程项目划分时,要求同种类分部工程的工程量差值不超过50%,不同种类分部工程的投资差额不超过1 倍。
事件二:因现有水利水电工程单元工程质量评定标准中无草皮护坡质量标准,施工单位在开工前组织编制了草坡护坡工程质量标准,由本工程质量监督机构批准后实施。
事件三:工程开工后,施工单位按规范规定对土质堤基进行了清理。
事件四:土方填筑开工前,对料场图样进行了击实试验,得出土料最大干密度为1.60g/cm3,设计压实度为95%。某土方填筑单元工程的土方填筑碾压工序干密度检测结果如表5-3 所示,表中不合格点分
布不集中;该工序一般项目检测点合格率为92%,且不合格点不集中;各项报验资料均符合要求。
表5-3 某土方填筑单元工程碾压工序干密度监测记录
事件五:施工至2013 年5 月底,本合同段范围内容的工程项目已全部完成所包括分部工程已通过
了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。
【问题】
1.根据背景资料,请指出本合同段单位工程、分部工程项目划分的具体结果,并简要说明堤防工程中的单位工程、分部工程项目划分原则。
2.根据《水利水电工程单元工程施工质量评定表填表说明与示例(试行)》(办建管[2002]182 号文),指出并改正事件二的不妥之处。
3.根据《堤防工程施工规范》(SL260-98),说明事件三堤防清基的主要技术要求。
4.根据《水利水电工程单元工程施工质量验收评定标准-堤防工程》(SL634—2012), 评定事件四中碾压工序的质量等级并说明理由。
5.根据《水利水电建设工程验收规程》(SL223—2008),除事件五所述内容外,合同工程完工验收还应具备哪些条件?
1.单位工程划分为1 个,分部工程划分为8 个,其中道路为1 个;单位工程按招标标段或工程结构划分,分部工程按长度或功能划分。
2.施工单位组织不妥,由项目法人组织监理、设计及施工单位按水利部有关规定进行编制和报批;市质监站批准不妥,须经省级以上水利工程行政主管部门或其委托的水利工程质量监督机构批准。
3.堤基表层不合格土、杂物必须清除;堤基范围内的淤泥、腐殖土、不合格土及杂草、树根等清理干净;分层回填处理坑洞、井穴等。

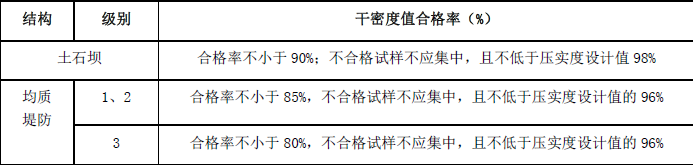

4.优良压实度1.6×95%=1.52g/cm3,其中有3 个点不合格(1.49、1.48、1.51)合格率=85.0%;
同时不合格试样全部不低于设计压实度值96%(1.52×96%=1.46g/cm3)的要求; 一般项目合格率为92%
≥90%;且各项报验资料均符合要求。
补充知识点:土方碾压工序主控项目(压实度)标准要求
含水率w=m 水/m 干土压实度=ρd/ρ最大
设计压实度=设计干密度/最大干密度实际压实度=实际干密度/最大干密度
5.合同项目已按合同约定完成;工程质量缺陷已按要求处理、工程完工结算已完成;施工现场已经进行清理;档案资料已按要求整理完毕。
合同工程完工验收的条件
(1)合同范围内的工程项目已按合同约定完成
(2)工程已按规定进行了有关验收
(3)观测仪器和设备已测得初始值及施工期各项观测值
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
关于建设工程管理内涵的说法,正确的是( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划
在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。
【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
