某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件约定:

(1)模板工程费用不单独计量和支付,摊入到相应混凝土单价中;

(2)投标最高限价2800万元,投标最低限价2100万元;

(3)若签约合同价低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%;

(4)永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;

(5)承包人应严格执行投标文件承诺的施工进度计划,实施期间不得调整;

(6)工程预付款总金额为签约合同价的10%,以履约保证金担保。

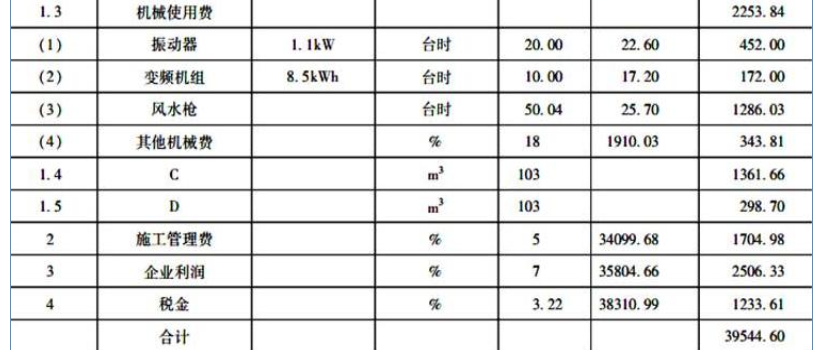

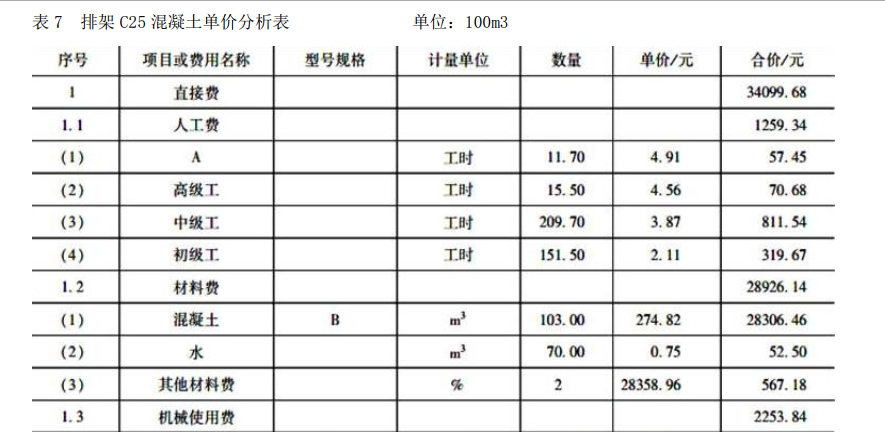

依据水利部现行定额及编制规定,某投标人编制了排架C25混凝土单价分析表如表7所示。

一建水利水电工程实务,章节练习,基础复习,案例精选

一建水利水电工程实务,章节练习,基础复习,案例精选

投标截止后,该投标人发现排架混凝土单价分析时未摊入模板费用,以投标文件修改函向招标人提出修改该单价分析表,否则放弃本次投标。

【问题】

1.指出招标文件约定中的不妥之处。

2.指出排架C25混凝土单价分析表中,A、B、C、D所代表的名称(或型号规格)。

3.若排架立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2,计算每m3排

架C25混凝土相应模板直接费和摊入模板费用后排架C25混凝土单价直接费。(计算结果保留小数点后2位)

4.对投标人修改排架C25混凝土单价分析表的有关做法,招标人应如何处理?

5.评标委员会能否要求投标人以投标文件澄清答复方式增加模板费用?说明理由。

答案:
本题解析:

1.招标文件约定中的不妥之处主要有:

(1)设定投标最低限价不妥;

(2)履约保证金超过10%(或:履约保证金提高到15%)不妥;

(3)临时占地由承包人负责不妥;

(4)承包人施工进度计划实施期间不予调整不妥。

2.排架C25混凝土单价分析表中,A代表工长;B所代表的规格型号为C25;C代表混凝土拌制;D代表混凝土运输。

3.每立方米排架C25混凝土相应模板直接费=1×0.8×40=32.00元

摊入模板费用后排架C25混凝土单价直接费=34099.68/100+32.00=373.00元

4.对投标人修改排架C25混凝土单价分析表的有关做法,招标人应拒绝,若放弃投标,则没收投标保证金5.评标委员会不能要求投标人以投标文件澄清和答复方式增加模板的费用

理由:除计算性错误外,评标委员会不能要求投标人澄清投标你文件实质内容

更新时间:2022-01-29 02:07
纠错

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
多选题

根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。

  • A.深基坑工程
  • B.起重吊装工程
  • C.脚手架工程
  • D.拆除、爆破工程
  • E.高大模板工程
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
多选题

混凝土拌合物的和易性包括( )。

  • A.保水性
  • B.耐久性
  • C.黏聚性
  • D.流动性
  • E.抗冻性
查看答案
