当前位置:首页 → 建筑工程 → 一级建造师 → 一建水利水电工程实务->某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如
某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。

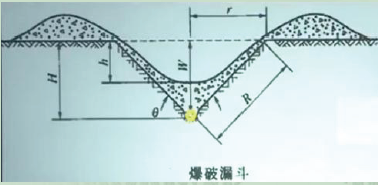

(2)岸坡石方开挖采用钻孔爆破法施工,爆破布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破线路的康铜桥丝电雷管的电阻极差不超过0.5欧姆;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:

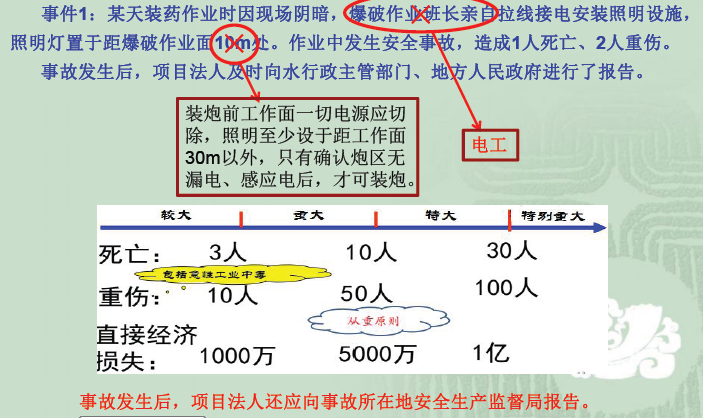

事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10m处。作业中发生安全事故,造成1人死亡、2人重伤。事故发生后,项目法人及时向水行政主管部门、地方人民政府进行了报告。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥沙,并有逐渐加剧的趋势。
事件3:2009年9月6日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收申请。随后,监理单位主持进行了验收。
问 题
问题1 指出施工方案1中①~⑦工作的合理施工顺序。
问题2 指出图中参数WP、L1、L2、h的名称。改正施工方案2中关于爆破作业的不妥之处。
问题3 改正事件1中的错误做法。根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级。事故发生后,项目法人还应向哪个部门报告?
问题4 判断事件2的基坑险情类型,指出其抢护原则。
问题1 指出施工方案1中①~⑦工作的合理施工顺序。
(1)水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。
④ ① ② ⑥ ⑦ ③ ⑤

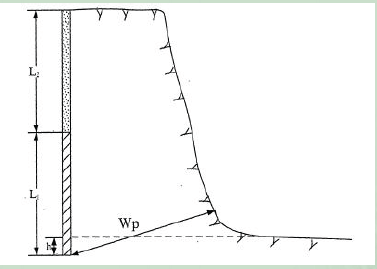

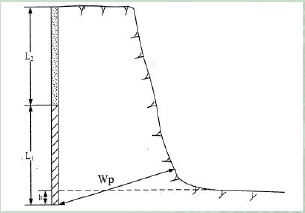

问题2 指出图中参数WP、L1、L2、h的名称。改正施工方案2中关于爆破作业的不妥之处。

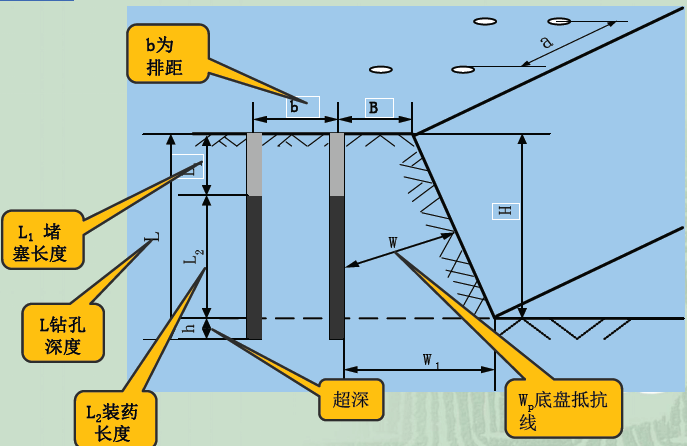

Wp,底盘抵抗线;L1,装药深度;L2,堵塞深度;h,超钻深度。
知识点延伸
爆破作用指数:n=r/w
n=1,标准抛掷爆破;
n>1,加强抛掷爆破;
0.75≤n<1,减弱抛掷爆破;
n<0.75,松动爆破。
改正施工方案2中关于爆破作业的不妥之处。(续)

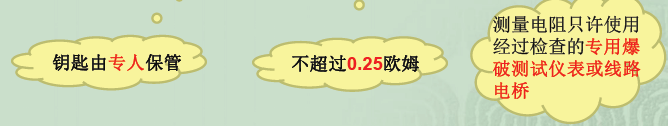

(2)岸坡石方开挖采用钻孔爆破法施工,爆破布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破线路的康铜桥丝电雷管的电阻极差不超过0.5欧姆;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
问题3 改正事件1中的错误做法。根据《水利工程建设重大质量与安全事故应急预案》的规定,确定事件1的事故等级。事故发生后,项目法人还应向哪个部门报告?
问题4 判断事件2的基坑险情类型,指出其抢护原则。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥沙,并有逐渐加剧的趋势。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
关于施工图预算和施工预算的说法,错误的是( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工成本控制的说法,正确的是( )。
关于建设工程管理内涵的说法,正确的是( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
金属罐中幅板焊接时,控制焊接变形的主要工艺措施有( )。
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
