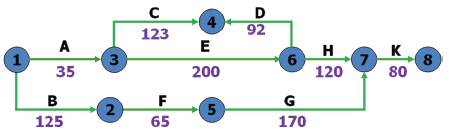

某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。
合同约定:工期提前奖励标准为10000 元/天,工期延误支付违约金标准为10000
元/天。
当工程施工按计划进行到第110 天末时,因承包人的施工设备故障造成E 工作中
断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后E 工作继续进行,修复时间是20 天。
方案二:调剂设备。B 工作所用的设备能满足E 工作的需要,待B 工作完工后,
使用B 工作的设备完成E 工作未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10 天。设备正式使用期间
支付租赁费用,其标准为350 元/天。
【问题】
1.计算施工网络进度计划的工期以及E 工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早开始时间工作,简要分析背景资料中哪个施工调整方案较合理。
3.根据分析比较后采用合理的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E 工作分解为E1 和E2,其中E1 表示按原计划完成的工作, E2 表示使用B设备完成的工作)。
1.计划工期450 天,E 工作的总时差为15 天,关键线路为:
2.方案一:修复设备。设备修复后E 工作继续进行,修复时间是20 天。E 工作总时差=450-435=15 天,影响工期=20 -15=5 天,增加工期延期的违约金为5 万元。
方案二:调剂设备。B 工作第125 天末结束,E 工作将推迟15 天完成,但不超E 工作的总时差,不影响工期,也不增加费用。
方案三:租赁设备。租赁设备的运输安装调试时间为10 天,不超过E 的总时差,不影响工期,E 工作使用租赁设备时间=200 -(110-35)=125 天,增加设备租赁费用=125 ×350=43750 元

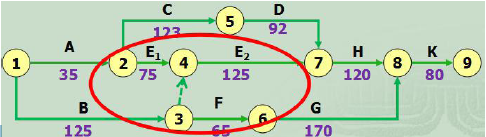

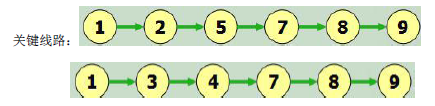

3.
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。
关于建设工程管理内涵的说法,正确的是( )。
混凝土拌合物的和易性包括( )。
