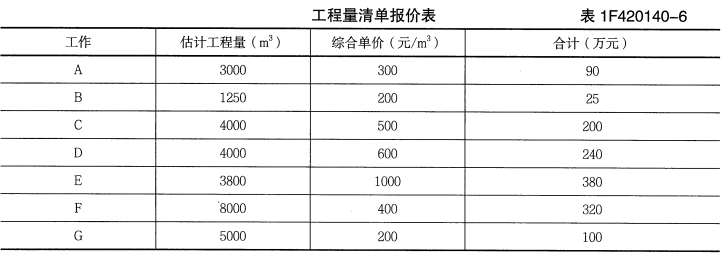

当前位置:首页建筑工程一级建造师一建水利水电工程实务->某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表

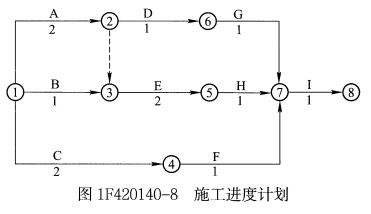

某水利工程,施工单位按招标文件中提供的工程量清单作出报价见表1F420140-6。施工合同约定:工程预付款为合同总价的20%,单独支付;从工程款累计总额达到合同总价10% 的月份开始,按当月工程进度款的30% 扣回,扣完为止;施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率5%,利润率5%,税率11%。经项目监理机构批准的施工进度计划如图1F420140-8 所示(时间单位:月)。

一建水利水电工程实务,章节练习,基础复习,案例精选

一建水利水电工程实务,章节练习,基础复习,案例精选

施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,产生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。

一建水利水电工程实务,章节练习,基础复习,案例精选

施工至第2 个月末,建设单位要求进行设计变更,该变更增加了一项新的分部工程N,根据工艺要求,N 在E 结束以后开始,在H 开始前完成,持续时间1 个月,N 工作的直接费为400 元/m3,工程量为3000m3。

问题:

(1)施工单位提出产生的保护措施费和防护措施费由建设单位另行支付是否合理?说

明理由。

(2)新增分部工程N 的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2 位小数)

(3)该工程合同总价是多少?增加N 工作后的工程造价是多少?该工程预付款是多少?

(4)若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表1F420140-7 中填入除A 工作外其余各项工作分月工程款及合计值。

(5)计算第1 个月至第4 个月的工程结算款。

一建水利水电工程实务,章节练习,基础复习,案例精选

答案:
本题解析:

(1)要求建设单位另行支付工程保护措施费不合理,因为该部分费用已包括在合同价中(或属施工单位支付的费用)。要求建设单位另行支付安全防护费不合理,因为该部分费用已包括在合同价中(或属施工单位支付的费用)。

(2)全费用综合单价(也可合并计算):

① N 的直接费= 400 元/m3

② 间接费=①×5% = 400×5% = 20 元/m3

③ 利润=(①+②)×5% =(400 + 20)×5% = 21 元/m3

④ 税金=(①+②+③)×11% =(400 + 20 + 21)×11% = 48.51 元/m3

⑤ 全费用综合单价=①+②+③+④= 400 + 20 + 21 + 48.51 = 489.51 元/m3

工程变更后增加的金额= 489.51×3000 = 1468530 元= 146.85 万元

(3)计算如下:

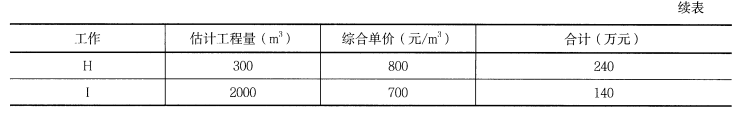

① 该工程合同总价= 90 + 25 + 200 + 240 + 380 + 320 + 100 + 240 + 140 = 1735 万元

② 增加N 工作后的工程造价= 1735 + 146.85 = 1881.85 万元

③ 该工程预付款= 1735×20% = 347 万元

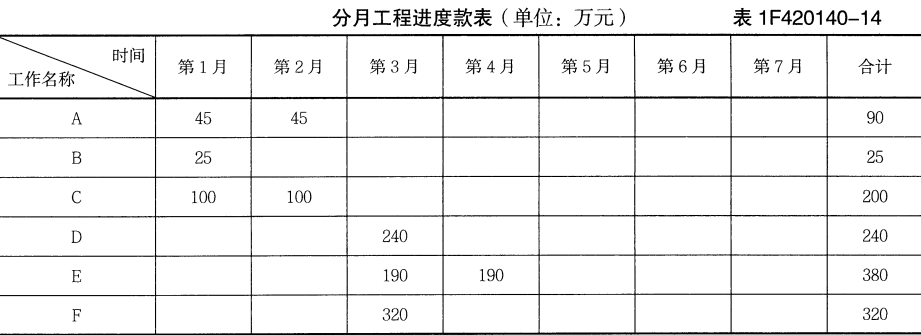

(4)各项工作分月工程款及合计值见表1F420140-14。

一建水利水电工程实务,章节练习,一级建造师《水利实务》案例综合

一建水利水电工程实务,章节练习,一级建造师《水利实务》案例综合

(5)总额达到合同总价10% 的工程款累计值为:

1735×10% = 173.5 万元

故工程预付款从第2 个月开始扣还。

第1 个月至第4 个月每月结算款各为:

第1 个月:170 万元

第2 个月:

扣工程预付款145×30% = 43.5 万元

结算款为:145-43.5 = 101.5 万元

第3 个月:

扣工程预付款750×30% = 225 万元

结算款为:750-225 = 525 万元

第4 个月:

290×30% = 87 万元>工程预付款余额= 347-43.5-225 = 78.5 万元

故该月扣预付款为78.5 万元

结算款为:290-78.5 = 211.5 万元

更新时间:2022-01-29 13:55
纠错

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
多选题

根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。

  • A.深基坑工程
  • B.起重吊装工程
  • C.脚手架工程
  • D.拆除、爆破工程
  • E.高大模板工程
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
多选题

混凝土拌合物的和易性包括( )。

  • A.保水性
  • B.耐久性
  • C.黏聚性
  • D.流动性
  • E.抗冻性
查看答案
