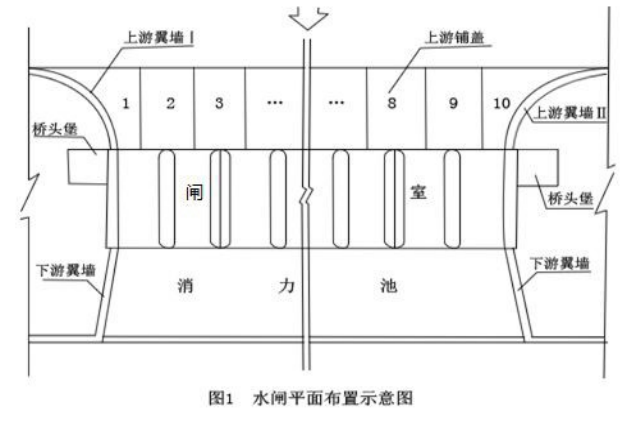

某大型水闸工程建于土基上,其平面布置示意图如图1所示。

一建水利水电工程实务,章节练习,基础复习,案例精选

该闸在施工过程中发生如下事件:

事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员安全生产考核合格证进行检查:项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施

事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照 上游翼墙Ⅰ→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5→和上游翼板Ⅱ→铺盖10→铺盖9→ 铺盖8→铺盖7→铺盖6的顺序同步施工。

事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期 40 天、增加费用 32 万元。

事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小 心触碰到脚手架斜道外侧不远处的380V架空线路,造成1人死亡、1人重伤。事故调查中 发现脚手架外缘距该架空线路最小距离为2.0m。

【问题】

1.根据《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475 号)和《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202 号),事件一中的“三类人员”是指哪些人员事故应急保障措施分为哪几类?

2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。

3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),确定水利工程质量 事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?

4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。根据《水利工程 建设重大质量与安全事故应急预案》(水监管[2006]202 号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事故属于哪一级?

答案:
本题解析:

1.(1)施工企业主要负责人、项目负责人及专职安全生产管理人员。

(2)通信与信息保障、应急支援与装备保障、经费与物资保障。

2.不妥之处:上游翼墙及铺盖的浇筑次序不满足规范要求。 正确做法:合理的施工安排包括:铺盖应分块间隔浇筑;与翼墙毗邻部位的1号和10号铺盖应等翼墙沉降基本稳定后再浇筑。

3.(1)直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响

(2)较大质量事故。

4.(1)脚手架外缘距该架空线路最小距离为2.0m不符合规范要求,应为4.0m

(2)特大、重大和较大、一般四级

(3)一般事故。

更新时间:2022-02-08 13:21
纠错

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案
多选题

根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。

  • A.深基坑工程
  • B.起重吊装工程
  • C.脚手架工程
  • D.拆除、爆破工程
  • E.高大模板工程
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
多选题

混凝土拌合物的和易性包括( )。

  • A.保水性
  • B.耐久性
  • C.黏聚性
  • D.流动性
  • E.抗冻性
查看答案
