当前位置:首页 → 建筑工程 → 一级建造师 → 一建水利水电工程实务->某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量
某平原地区大(1)型水库(骆阳湖)泄洪闸闸孔36孔,设计流量4000m3/s,校核流量7000m3/s。该泄洪闸建于20世纪60年代末,2013年进行除险加固。主要工程内容有:
(1)桥头堡、启闭机房拆除重建;(2)公路桥桥面及栏杆翻修;(3)闸墩、闸底板混凝土表面防碳化处理;(4)闸底板、闸墩向上游接长5m;(5)原弧形钢闸门更换为新弧形钢闸门;(6)原卷扬启闭机更换为液压启闭机;(7)上游左右侧翼墙拆除重建。主要工程量:混凝土4.6万m3,土方42万m3。金属结构1086t,总投资1.22亿元。
施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰顸高程30.3m。
施工期水库设计静水位27.8m,波浪高度1.5m。围堰采用水中倒土双向进占法施工,总填筑方量30万m3。

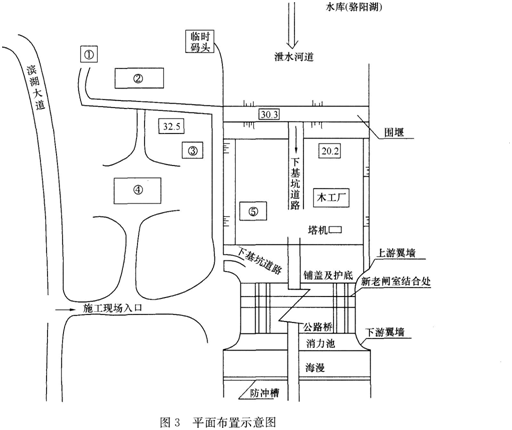

根据施工需要,现场布置有混凝土拌合系统、钢筋加工厂、木工厂、临时码头、配电房等临时设施。其平面布置示意图如图3所示,图中①、②、③、④、⑤为临时设施(混凝土拌和系统、油库、机修车间、钢筋加工厂、办公生活区)代号。
混凝土表面防碳化处理采用ST—9608聚合物防水防腐涂料。闸底板和闸墩向上游接长5m,采用锚固技术使新、老闸底板和闸墩连为一体。
【问题】
1.根据有利生产、方便生活、易于管理、安全可靠的原则,给出示意图中代号①、②、③、④、⑤所对应临时设施的名称。
2.指出上述七项加固内容中设计工作方面最关键的一项并简述理由。
3.指出上述七项加固内容和临时工程中施工方面最关键的两项并简述理由。
4.复核围堰堰顶高程是否满足《水利水电工程施工组织设计规范》SL303—2004的规定
5.根据《建设工程安全生产管理条例》,施工单位应在上图中的哪些地点和设施附近设置安全警示标志
1.根据有利生产、方便生活、易于管理、安全可靠的原则,示意图中代号①、②、③、④、⑤所对应临时设施的名称分别为油库、混凝土拌和系统、机修车间、办公生活区、钢筋加工厂。2.上述七项加固内容中,设计工作方面最关键的一项是闸底板、闸墩向上游接长5m。
理由:老闸室沉降一结束,新、老闸底板基有可能产生不均匀沉降;新老混凝土结合部位处理技术复杂。
3.上述七项加固内容和临时工程中,施工方面最关键的两项:
(1)围堰。
理由:本工程围堰级别高(3级)、规模大(30万m3)、难度高(水中倒土)。
(2)闸底板、闸墩向上游接长5m。
理由:新接长的闸底板、闸墩混凝土与原有闸底板、闸墩混凝土结合部位的处理技术要求高,施工难度大,其施工质量对工程安全至关重要。
4.围堰堰顶高程满足《水利水电工程施工组织设计规范》SL303—2004的规定。
理由:27.8+1.5+0.7=30.0m<30.3m。
5.根据《建设工程安全生产管理条例》,施工单位应在施工现场人口、起重机、施工用电处、配电房、脚手架、钢筋加工厂、木工厂、油库、临时码头、机修车问等地点和设施附近设置安全警示标志。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。
关于建设工程管理内涵的说法,正确的是( )。
混凝土拌合物的和易性包括( )。
