当前位置:首页 → 建筑工程 → 一级建造师 → 一建水利水电工程实务->某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方
某水库溢洪道加固工程,控制段共3孔,每孔净宽8.0m。加固方案为:底板顶面增浇20cm厚混凝土,闸墩外包15cm厚混凝土,拆除重建排架、启闭机房、公路桥及下游消能防冲设施。

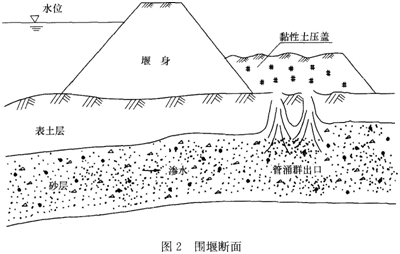

溢洪道加固施工时,在铺盖上游填筑土围堰断流施工,围堰断面如图2所示。随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口,导致刚浇筑的溢洪道底板、下游消能防冲设施被冲毁,造成直接经济损失100万元。事故发生后,施工单位按“三不放过原则”,组织有关单位制订处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
【问题】
1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥并简要说明本工程管涌的抢护原则和正确抢护措施。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类并指出本工程质量事故类别。
3.根据质量事故类别,指出本工程质量事故处理在方案制订的组织和报批程序方面的不妥之处,并说明正确做法。
4.根据《水利工程质量事故处理暂行规定》,说明背景资料中“三不放过原则”的具体内容。
1.本工程事故发生前施工单位对管涌群采取的处理措施的不妥之处:施工单位采用黏性土对管涌群进行封堵。本工程管涌的抢护原则:制止涌水带砂,而留有渗水出路。
本工程的正确抢护措施:用透水性较好的砂、石、土工织物、梢料等反滤材料在管涌群出口处进行压盖。
2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为一般质量事故、较大质量事故、重大质量事故、特大质量事故。
本工程质量事故类别为较大质量事故。
3.根据质量事故类别,本工程质量事故处理在方案制订的组织和报批程序方面的不妥之处:施工单位组织有关单位制订处理方案,报监理机构批准后实施。
正确做法:应由项目法人组织有关单位制订处理方案,经上级主管部门审定后实施,报省级水行政主管部门(或流域机构)备案。
4.根据《水利工程质量事故处理暂行规定》,“三不放过原则”的具体内容包括:事故原因不查清楚不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
关于施工图预算和施工预算的说法,错误的是( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于建设工程管理内涵的说法,正确的是( )。
关于施工成本控制的说法,正确的是( )。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
金属罐中幅板焊接时,控制焊接变形的主要工艺措施有( )。
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
