背景资料:

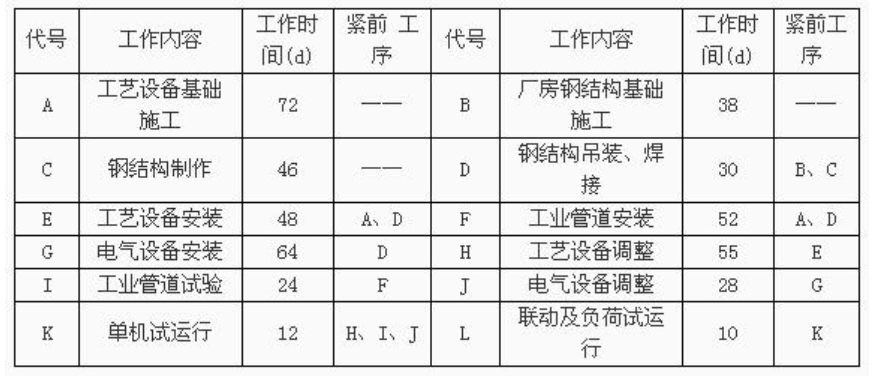

某机电工程公司通过投标总承包了一工业项目,主要内容包括:设备基础施工、厂房钢结构制作和吊装、设备安装调试、工业管道安装及试运行等。项目开工前,该机电工程公司按合同规定向建设单位提交了施工进度计划,编制了各项工作逻辑关系及工作时间表(见表3)。该项目的厂房钢结构选用了低合金结构钢,在采购时,钢厂只提供了高强度、高韧性的综合力学性能。
工程施工中,由于工艺设备是首次安装,经反复多次调整后才达到质量要求,致使项目部工程费用超支,工期拖后。在150天时,项目部用赢得值法分析,取得以下3个数据:已完工程预算费用3500万元,计划工程预算费用4000万元,已完工程实际费用4500万元。
在设备和管道安装、试验和调试完成后,由相关单位组织了该项目的各项试运行工作。
问题:
1.根据表3找出该项目的关键工作,并计算出总工期。2.钢厂提供的低合金结构钢还应有哪些综合力学性能?3.计算第150天时的进度偏差和费用偏差。
1.

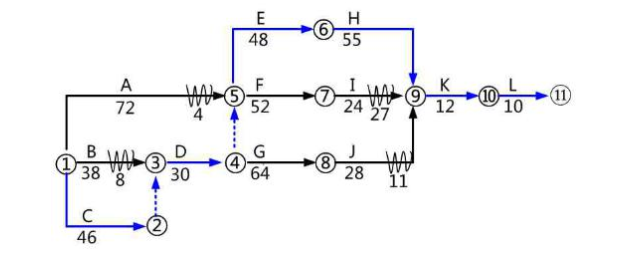

关键工作为C→D→E→H→K→L
总工期为:46+30+48+55+12+10=201(天)
2.低合金结构钢是在普通钢中加入微量合金元素,不但有高强度、高韧度等力学性能,还有良好的冷却成形和焊接性能、低的冷脆转变温度和良好的耐蚀性等综合力学性能。
3.进度偏差(SV)=已完工做预算费用(BCWP)-计划工程预算费用(BCWS)=3500-4000=-500(万元)
说明进度偏差为落后500万元。
费用偏差(CV)=已完工程预算费用(BCWP)-已完工程实际费用(ACWP)=3500-4500=-1000(万元)
说明费用偏差为落后1000万元。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
关于建设工程管理内涵的说法,正确的是( )。
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。
混凝土拌合物的和易性包括( )。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
