(2011年真题)

  一、背景

  某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60天,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。

  安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5天。当正式施工时,因商场需提前送电,业主要求变配电工程提前5天竣工。项目部按工作持续时间及计划费用分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5天。

  进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3天,并增加费用3万元,项目部又赶工3天。变配电工程最终按业主要求提前5天竣工,验收合格后,资料整理齐全,准备归档。

一建机电工程实务,章节练习,基础复习,真题章节

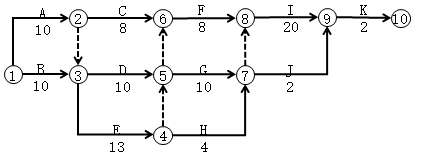

图1H420094变配电工程进度计划(单位:天)

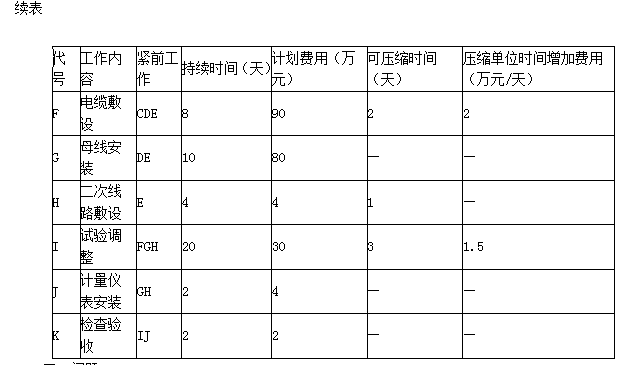

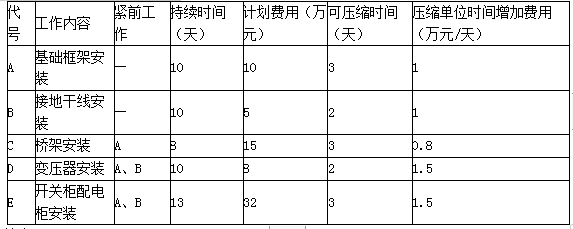

  工作持续时间及计划费用表

一建机电工程实务,章节练习,基础复习,真题章节

一建机电工程实务,章节练习,基础复习,真题章节

二、问题

  1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用。

  2.变配电工程原计划施工费用是多少?

  3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后方可做耐压试验?

  4.变配电工程可按哪种工程划分类别竣工验收?竣工资料应何时归档?

  5.计算变配电工程成本降低率。

答案:
本题解析:

1.关键线路有两条:

  ①→②→③→④→⑤→⑦→⑧→⑨→⑩

  ①→③→④→⑤→⑦→⑧→⑨→⑩

  关键工作有A、B(A和B并列)、E、G、I、K

  在基础框架安装(A)工作上赶工2天,赶工费2×1=2万元;

  在接地干线安装(B)工作上赶工2天,赶工费2×1=2万元;

  在开关柜配电柜安装(E)工作上赶工3天,赶工费3×1.5=4.5万元;

  在试验调整(I)工作上压缩3天,赶工费3×1.5=4.5万元。

  2.因为变配电工程原计划费用为各工序计划费用之和。故原计划费用:

  10+5+15+8+32+90+80+4+30+4+2=280万元。

  3.变压器线圈可采用铜损法加热干燥;干燥后必须检查变压器线圈的绝缘状况,绝缘合格后方可做耐压试验。

  4.因为变配电工程只是商务楼工程单项工程的一个子单位(子分部)工程,可先按子单位(子分部)工程进行竣工验收。竣工资料应在商务楼工程全部验收合格时归档。

  5.成本降低率=(计划成本-实际成本)/计划成本。

  原计划费用280万元

  总的赶工费用:2+2+4.5+4.5=13万元;

  变压器干燥增加费用3万元;

  提前五天奖励25万元;

  故赶工后实际费用为:280+13+3-25=271万元。

  所以,变配电工程成本降低率:

  (280-271)/280=3.21%。

更新时间:2022-02-11 05:13
纠错

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。

  • A.就同一招标项目向潜在投标人提供有差别的项目信息
  • B.委托两家招标代理机构,设置两处报名点接受投标人报名
  • C.以特定行业的业绩、奖项作为加分条件
  • D.限定或者指定特定的品牌
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

关于建设工程管理内涵的说法,正确的是( )。

  • A.建设工程项目管理和设施管理即为建设工程管理
  • B.建设工程管理不涉及项目使用期的管理方对工程的管理
  • C.建设工程管理是对建设工程的行政事务管理
  • D.建设工程管理工作是一种增值服务
查看答案
单选题

关于施工成本控制的说法,正确的是( )。

  • A.施工成本管理体系由社会有关组织进行评审和认证
  • B.要做好施工成本的过程控制,必须制定规范化的过程控制程序
  • C.管理行为控制程序是进行成本过程控制的重点
  • D.管理行为控制程序和指标控制程序是相互独立的
查看答案
多选题

属于施工总承包工作内容的有( )。

  • A.设计
  • B.设备和材料采购
  • C.土建施工
  • D.安装施工
  • E.设备带负荷试运行
查看答案
多选题

金属罐中幅板焊接时,控制焊接变形的主要工艺措施有( )。

  • A.先焊短焊缝,后焊长焊缝
  • B.焊工均匀分布,同向分段焊接
  • C.焊工均匀分布,对称施焊
  • D.由罐中心向四周并隔缝对称焊接
  • E.先焊内侧,再焊外侧
查看答案
单选题

下列内容中,不属于供用电协议应具有的是( )。

  • A.供电方式
  • B.用电规划
  • C.违约责任
  • D.供用电设施维护责任
查看答案
