(2016年真题)主线跨线桥第2联为(30m+48m+30m)预应力混凝土连续箱梁,其预应力张拉端钢绞线束横断面布置如图所示,预应力钢绞线采用公称直径Φ15.2mm高强低松弛钢绞线,每根钢绞线由7根钢绞线捻制而成。代号S22的钢绞线束由15根钢绞线组成,其在箱梁内的管道长度为108.2m。

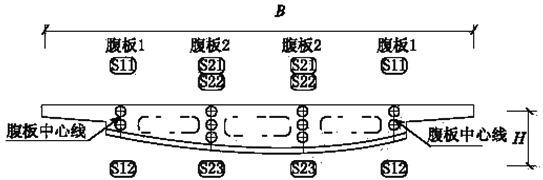

主线跨线桥箱梁预应力张拉端钢绞线束横断面布置示意图
施工单位编制了主线跨线桥第2联箱梁预应力的施工方案如下:
(1)该预应力管道的竖向布置为曲线形式、确定了排气孔和排水孔在管道中的位置;
(2)预应力钢绞线的张拉采用两端张拉方式;
(3)确定了预应力钢绞线张拉顺序的原则和各钢绞线束的张拉顺序;
(4)确定了预应力钢绞线张拉的工作长度为100cm,并计算了钢绞线的用量。
【问题】
1.列示计算图5中代号为S22的所有钢绞线束需用多少米钢绞线制作而成?
2.写出预应力钢绞线张拉顺序的原则,并给出图中各钢绞线束的张拉顺序。(用图5-2中所示的钢绞线束的代号“S11~S23”及“→”表示)
3.预应力管道的排气孔和排水孔应分别设置在管道的哪些位置?
1.S22钢束需要钢绞线数量:
(108.2+2×1)×15×2=3306(米)
2.原则:分批、分阶段对称张拉。宜先中间,后上、下或两侧。
张拉顺序为:S22→S23→S21→S12→S11。
3.排气孔应设置在曲线管道的波峰位置(最高处)。排水孔应设置在曲线管道的最低位置(波谷处)。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。
关于建设工程管理内涵的说法,正确的是( )。
混凝土拌合物的和易性包括( )。
