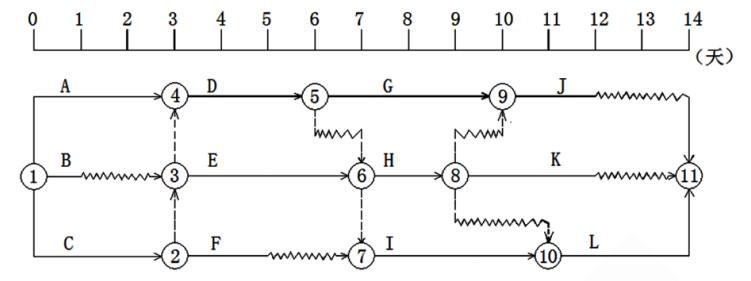

某项目分部工程双代号时标网络计划如下图,关于该网络计划的说法,正确的有( )。

“工作 C、E、I、L 组成关键线路”正确、"工作 A、C、H、L 是关键工作"错误,图中关键线路为工作 C、E、I、L 组成的线路,关键工作只有 C、E、I、L。
“工作 H 的总时差为 2 天”正确,当工作 H 通过线路 6-8-11 时,波形线之和最小,为 2 天,所以工作 H 的总时差为 2 天。
“工作 D 的总时差为 1 天”正确,当工作 D 通过线路 4-5-6-7-10-11 时,波形线之和最小,为 1 天,所以工作 D 的总时差为 1 天。
“工作 G 的总时差与自由时差相等”错误,工作 G 的总时差为 2 天,自由时差为 0。
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
建筑安装工程费用项目组成中,暂列金额主要用于( )。
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
关于施工图预算和施工预算的说法,错误的是( )。
关于施工成本控制的说法,正确的是( )。
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行论证、审查的专项施工方案有( )。
关于建设工程管理内涵的说法,正确的是( )。
混凝土拌合物的和易性包括( )。
