某工程分3个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5d、4d、1d和3d、2d、3d,则甲、乙两个施工过程的流水步距为( )d。
本题考核的是流水步距的计算。本题的计算工程为:
(1)各施工过程流水节拍的累加数列:
施工过程甲:5,9,10;
施工过程乙:3,5,8。

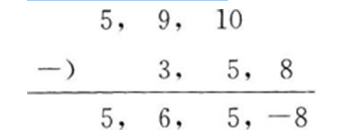

(2)错位相减求得差数列:

流水步距K=max[5,6,5,-8]=6d。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
