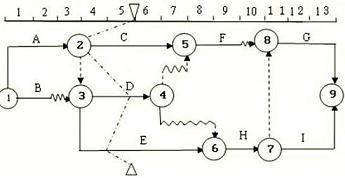

某分部工程时标网络计划如下图所示。当该计划执行到第5天结束时检查实际进展情况,实际进度前锋线中表述错误的是( )。

考点:前锋线比较法。第5天结束时,工作C拖后2天,其总时差为1天,影响总工期1天;工作D进度正常,其总时差尚有2天;工作E进度拖后1天,其为关键工作,影响总工期1天;由于工作G的最早开始时间受到工作C拖后的影响;工作H的最早开始时间会受到工作E拖后1天的影响。参见教材P101。
根据英国NEC《工程施工合同》,关于风险预警机制早期警告的说法,正确的是()。
根据FIDIC《施工合同条件》,为了不损害承包商的合法利益,关于指定分包商的说法,正确的有()。
根据《机电产品采购国际竞争性招标文件》,卖方应在设备包装箱相邻的四面不可擦除的油漆和明显的英语字样标出该包装箱的()。
建设工程材料设备采用非即时买卖合同的种类有()。
根据《标准设计施工总承包合同》,关于竣工后试验的说法,正确的有()。
根据《标准设计施工总承包合同》,关于承包人的说法,正确的有()。
根据《标准施工合同》,关于暂估价的说法,正确的有()。
根据《标准施工合同》,保险的正确处理方式有()。
根据《标准施工合同》,关于市场物价浮动对合同价格影响的表述,正确的有()。
工程设计合同约定发包人承担违约责任的情形有()。
